來源:保定晚報作者:時間:2022-04-02 08:47


□保定晚報記者 邸志永 解志國
通訊員龐鵬飛 龐龍光
3月28日,明媚春日微風拂煦,位于高碑店市張六莊鎮的雄東500千伏變電站,主體施工已近尾聲,預計6月投用。
作為服務雄安新區的第一個500千伏工程,總投資4.6億元的雄東500千伏變電站,是雄安新區能源輸送主通道的關鍵節點工程,更是雄安新區電力下送通道的起點。
“這座變電站擔負著雄安新區高鐵片區供電的重任。”變電站業主項目經理魏棟說,通過這座變電站,“我們才能用張北的風,點亮雄安高鐵片區的燈。”
大舸中流下,青山兩岸移。
雄安新區五年來,在全力構建京雄保一體化發展新格局中,國網保定供電公司用高標準、高速度、高質量的建設,填寫新時代的電力答卷。
史上最大規模遷改,
用保定速度保障雄安建設強力開局
雄安新區有三張電網:原有電網、過渡電網、目標電網。
在大規模建設啟動前后,如何在保障經濟社會穩定發展的同時,為雄安新區建設騰出空間,為未來用電提供更具前瞻性的保障?國網保定供電公司以史上最大規模電網遷改來答卷。
從2020年至2022年,50個遷改項目依次展開。
“以工程量最大的雄安新區啟動區遷改為例,14條次線路遷改任務都是帶著時間節點來的,每次都是非常急。”國網保定供電公司建設部電力遷改負責人高遠回憶稱,在安置區“三校一院”建設時,要求2020年3月開工,4月完工。
一項遷改工程,前期設計和手續辦理一般3個月,施工作業最少2個月,再加上結算1個月,正常情況下至少需要半年時間。
1個月的工期,高遠“壓力山大”!但是,電力遷改與滾動推進的雄安建設密切相關,環環相扣。支持分秒必爭的雄安新區,國網保定供電公司擼起袖子加油干。
工程量大,那就日出而作、午夜而息。時間不夠,那就周六休息日來湊。因為新區施工停電時間有著嚴格的限制,高遠在那些日子里,“不把工作捋順了,做夢都得想著。”
如是這般的電力設施遷改,在雄安新區建設中成為常態。
雄安新區2021年“1+3+1”項目,事關2.5萬戶居民冬季取暖,意義重大。
“項目包括220千伏白洋淀站主變擴建工程,3座35千伏移動變電站新建工程,雄縣鋪南110千伏變電站和35千伏線路配套切改工程,線路長度26公里……正常情況下,這么大規模的項目,我們建設周期在12個月左右。”高遠稱,7月接到任務,期限只有4個月。
事非經過不知難。
“無論是運輸物料,還是正常建設,大雨對我們施工的影響都很大。”記者了解到,保定2021年汛期經歷了12輪強降雨過程,使得“1+3+1”項目舉步維艱。除了大雨,還有疫情防控、多重電網疊加等風險,亦是“攔路虎”。
電力鐵軍,無畏向前。每一名國網保定供電公司工作人員化身“武松”,用智慧和汗水,將“攔路虎”一個個搬開。

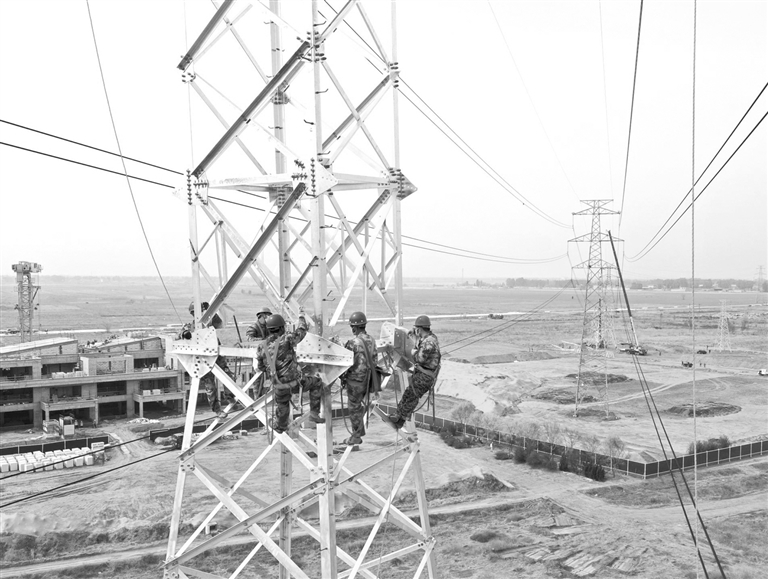

正是在這種狀態下,電力設施遷改不斷刷新“雄安速度”:安大線涉及電網19.66公里,用時175天;榮烏高速涉及電網11.9公里,僅用時150天;京雄高速涉及電網24.79公里,僅用時59天……
年均停電時間小于21秒,
打造屬于雄安新區的“雙花瓣”
電力驅動建設,創新贏取未來。
雄安新區作為國家大事、千年大計,電力保障離不開科技的力量。
2021年9月24日,在容東片區雄安商務服務中心,隨著2號、4號開關站轉為“雙花瓣”運行方式,雄安新區目標電網首個配網“雙花瓣”高可靠供電示范工程由此正式投運。
“目前,作為世界上最先進的配網網架結構,‘雙花瓣’的供電可靠率達到99.9999%以上。簡單說,就是年均停電時間小于21秒。”國網保定供電公司調控中心負責人王光華稱,新加坡、東京等世界一流城市,目前就在使用“雙花瓣”結構。
從原有的縣一級薄弱電網,如何邁向世界最先進的目標電網,國網保定供電公司付出了極大地努力。
他們先后6次針對雄安現狀電網與目標電網互聯等問題開展專題技術研討,明確配網“雙花瓣”結構下的自愈、自投、保護整定原則,共同編制開關站啟動措施,配合完成新設備送電,助力雄安首個高可靠性示范工程正式投運。
供電可靠的“雙花瓣”,只是國網保定供電公司在技術上支持雄安新區建設,通力協作創新驅動的一個范例。
為了支持雄安綠色發展,國網保定供電公司全力以赴,強化高水平創新實踐。他們精心打造雄安高鐵屋頂光伏項目,聚力建設基于5G的分布式能源示范監控示范,為建成雄安樣板貢獻保供力量。
“目前,保定公司承接國網公司唯一一家分布式新能源試點,在全國意義非凡。試驗攻關后獲得的成功技術,將逐步用在雄安新區,解決分布式光伏入網帶來的技術難題。”王光華稱。
原來,傳統配電網繼電保護業務信號傳輸依賴于光纖,新增分布式電源或移動負荷時需要架設光纜,投資經濟性和施工安全性問題突出。
國網保定供電公司依托5G的高速率、低延時、布設靈活的優勢,以無線形式升級配電網繼電保護裝備,實現電源和負荷的“即插即用”,大幅降低配電網故障隔離時間。
“這個技術突破后,故障復電時間壓縮至1秒內,‘自愈’效率提升5倍以上,群眾用電體驗將會更加美好。”王光華稱,目前,經過多方努力,國內首個基于5G的配電網繼電保護示范項目,已在110千伏奧威等站率先投用。
精細化保障和創新性管理,
助力雄安外遷企業及開工項目順利建設
在為雄安新區的啟動與建設出力護航的同時,國網保定供電公司也為雄安新區外遷企業的發展,以及開工項目建設順利開展做好電力保障。
“雄源服裝智慧新城是保定市承載雄安新區服裝產業外遷轉型升級的重點項目,2021年投用時,最初一個月的用電量大概在2萬度左右,如今隨著企業發展升級,每月用電量已經提升到了10萬度。”淶源縣供電公司營銷部主任孫勁彬這樣說道。
原來,2017年4月1日雄安新區設立,雄安本地10家外遷服裝企業聯合成立雄源集團。同年9月26日,雄源集團與淶源縣人民政府簽訂框架協議,在淶源縣建設集服裝研發、設計、制造為一體的雄源服裝智慧新城。
2018年雄源服裝智慧新城項目開始建設,淶源縣供電公司主動對接服務。
“這個項目一期占地400畝,投資14億元。廠區現有6條男裝智能生產線,服裝生產實現電氣自動化。當時,我們根據項目建設和后續生產用電需求,僅用了5天時間,就完成了現場勘查、方案答復等業務受理相關工作。”孫勁彬稱,淶源縣供電公司用時一個月,就為項目架設了10千伏供電線路和1000千伏安變壓器,全力保障雄安外遷重點項目落地投產。
“我們的企業能夠順利投產,并快速步入正軌,實現轉型升級,離不開當地電力部門的鼎力支持……”河北雄源服裝科技有限公司后勤部經理孫建兵說,企業自2021年4月正式投產以來,年可生產服裝2000萬套,西服、褲子、襯衫等遠銷美國、意大利、日本等多個國家,并為淶源縣當地創造了3000多個就業崗位。
保障外遷企業轉型發展的同時,對入駐雄安的企業和項目建設,國網保定供電公司也在全力提供保障。
“目前,雄安新區現有110千伏及以下電網的輸變電,仍由保定公司安新運檢分部負責。我們實現了提前為雄安市民服務中心送電,建成當時河北南網最大規模充電站——雄安市民服務中心充電站等重要任務。”安新運檢分部管理人員李志強告訴記者,在過去的五年里,安新運檢分部不斷完善雄安保障機制建設。
建立應急搶修物資(辦公廠區-縣域定點-隨車攜帶)“三級儲備”機制,設置奧威、雄縣運維駐點。
成立雄安防外破巡護小組,設立容西、容東等6個巡護站,建立雄安防外破“四道防線”,及時處置各類外破隱患5267項。
持續推動輸電線路可視化,累計加裝星光夜視圖片監拍裝置898套,對46座變電站加裝高清攝像頭303個,為184面開關柜加裝無線測溫裝置,讓遠程巡視成為雄安設備智能運檢重要手段。
最讓李志強滿意的,是運用無線測溫、高清視頻、無人機、圖片監拍、激光炮等科技手段,為雄安電網運維保障提供巨大支撐,取得了巨大成效。
……
5年來,日夜兼程,風雨無阻,一批批重大項目全面推進,一個個標志性工程投入使用,雄安新區進入承接北京非首都功能疏解和大規模建設同步推進的重要階段。
國網保定供電公司全力支持下,“雄安速度”和“雄安質量”,如同那燈火通明的塔吊叢林,正在京雄保一體化發展新格局中,加速拔節生長。
